România pierde prima autostradă finanțată din PNRR: este un proiect extrem de controversat

26

Dimensiune font:

| 08-04-2024 19:26

Asociația Pro Infrastructura arată faptul că un lot din Autostrada A1, lotul Margina-Holdea, va deveni prima autostradă din România, care nu va mai fi eligibilă finanțării prin intermediul PNRR, asta pentru că nu poate fi terminată până în 2026. Proiectele din PNRR au o condiție specială de finanțare și anume să aibă termen de finalizare cel târziu în anul 2026.

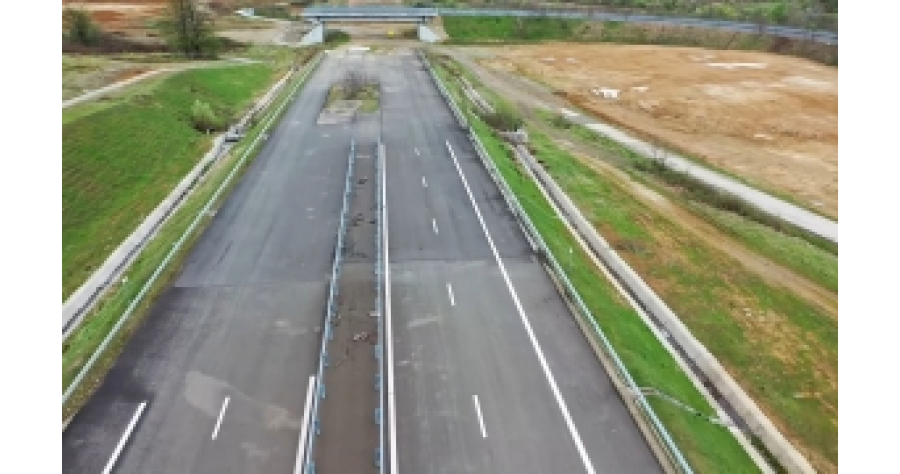

A1 Margina-Holdea, prima autostradă PNRR ratată.

În urmă cu aproape doi ani, 23.06.2022, vă spuneam că noi ne-am luat adio de la 2026, termenul limită impus de PNRR. Dacă pe-atunci poate mai exista o minusculă fărâmă de speranță, acum este cert: ne vedem prin 2027 deoarece proiectarea la tuneluri nu este gata, lucrările nu vor începe prea curând și vor dura minim 34 de luni.

Ultimul (sperăm) capitol începe o dată cu semnarea contractului de 1,83 miliarde lei fără TVA cu UMB în 14.10.2022 care a primit ordin de începere în 05.12.2022 și prevede 11 luni de proiectare și alte 34 de execuție pentru 4,03 kilometri de finalizat din secțiunea D (lângă nodul Margina) și alți 9,13 km ai secțiunii E care trebuie făcuți de la zero din care 2,13 km reprezintă celebrele tuneluri.

Proiectul trebuia să fie gata în 2023

Conform contractului, în noiembrie 2023 trebuia să fie gata proiectarea. Dar încă nu avem proiect tehnic (PT) aprobat și implicit nici autorizație de construire (AC) emisă pe toată secțiunea E, cea care include tunelurile.

Ca să vă faceți o idee despre ce vorbim, tot pe Autostrada A1 cei de la Porr au intrat efectiv în tunelul Curtea de Argeș lung de 1,35 km în octombrie 2023 și speră să dea drumul circulației în decembrie 2026. Deci trei ani și ceva de la primul metru săpat.

UMB, împreună cu bosniacii de la Euro-Asfalt, trebuie să facă 2,13 km de tunel și sunt departe de momentul începerii forării care presupune PT aprobat, AC emisă și lucrări pregătitoare gata la două portaluri.

Concluzia e simplă și foarte tristă: fără proiect tehnic, fără autorizație de construire și cu 2,13 kilometri de tuneluri de forat în minim 34 luni, după cum spune contractul, ne ducem bine de tot în 2027 cu inaugurarea.

Nu ne întrebați ce se va întâmpla în urma ratării trenului PNRR mai ales că acest ciot de 365 milioane euro, parte din lotul 2 al Autostrăzii A1 Lugoj-Deva, este întins deja pe două exerciții financiare UE, POS-T și POIM. Și nu se poate faza încă o dată, pe actualul Program Transport, tocmai de aceea fiind introdus în PNRR în 2021.”, arată Asociația Pro Infrastructura.
